目录
一、工程大事记 - 1 -
二、现场形象进度照片 - 1 -
三、本月工程进展情况 - 6 -
四、下月工作计划 - 8 -
五、存在问题或需协调事宜 - 9 -
一、工程大事记
1.7月3日,西湖区住建局在本项目组织召开“党建联建”结对仪式暨“七一”主题活动。
2.7月5日,地下室底板A区开始浇筑,进入结构主体施工阶段。
3.7月9日,组织召开基坑安全有关问题协调会。
4.7月10日,西湖区质安站对B区块基础底板进行检查验收。
5.7月12日,组织我校公共管理学院BIM专业师生来现场观摩学习,并与上海建科BIM专业人员进行交流。
6.7月13日,西湖区住建局来现场进行高温慰问。
7.7月13日,组织召开基坑换撑和拆撑专题会议。
8.7月16、17日,西湖区监督站到本项目督导全国卫生城市复评迎检工作。
9.7月18日,杭州市人防质监站对C区块人防区进行隐蔽验收。
10.7月19日,西湖区领导带队督查古荡街道半年度安全生产工作。
11.7月23日,钟校长、王校长带队来现场视察并进行高温慰问。
二、现场形象进度照片

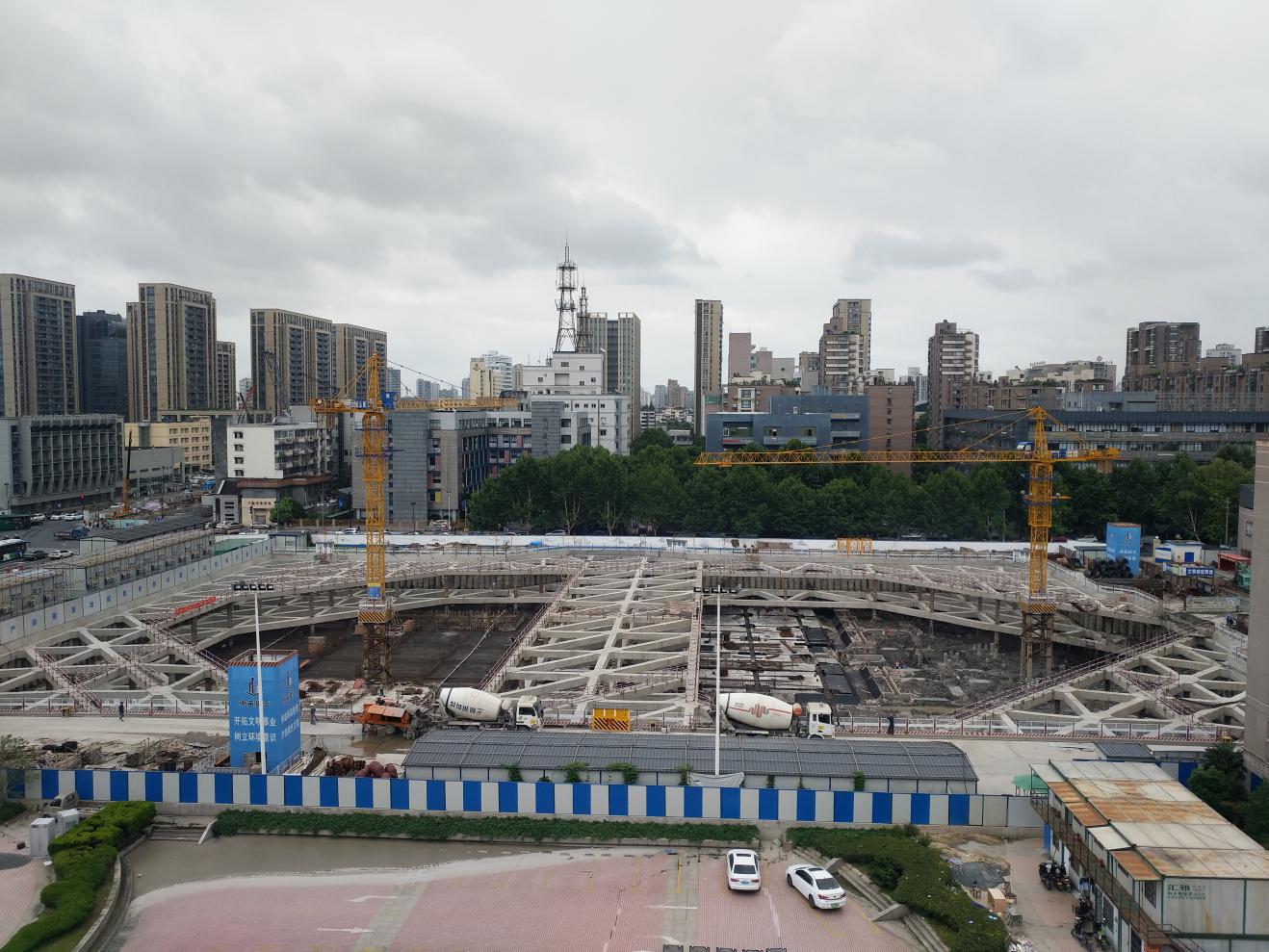

图1 施工现场全景

图2施工现场照

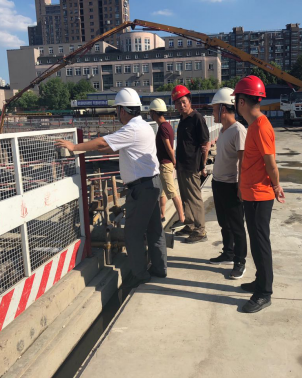

图3隐蔽工程验收

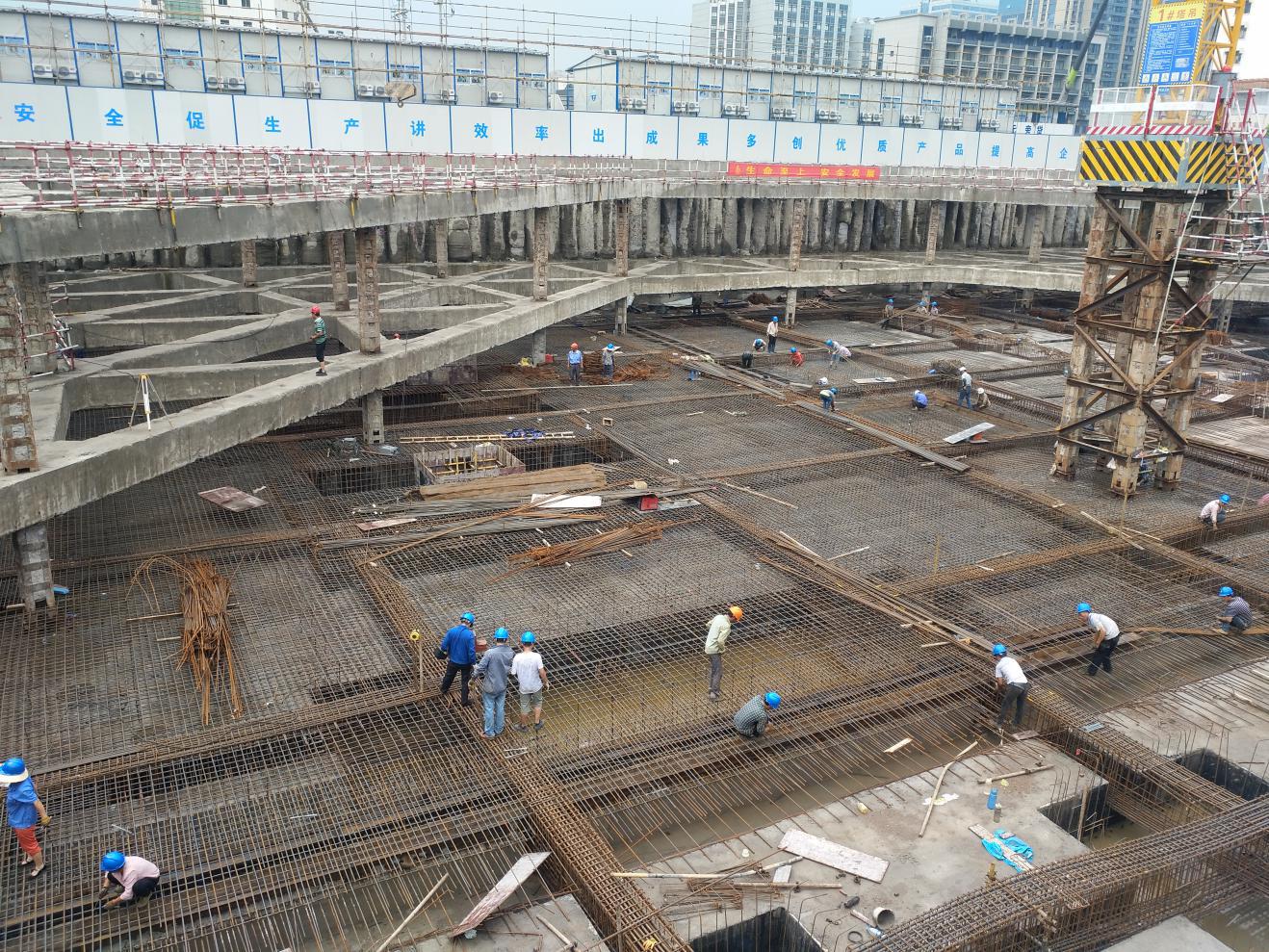

图4底板混凝土养生

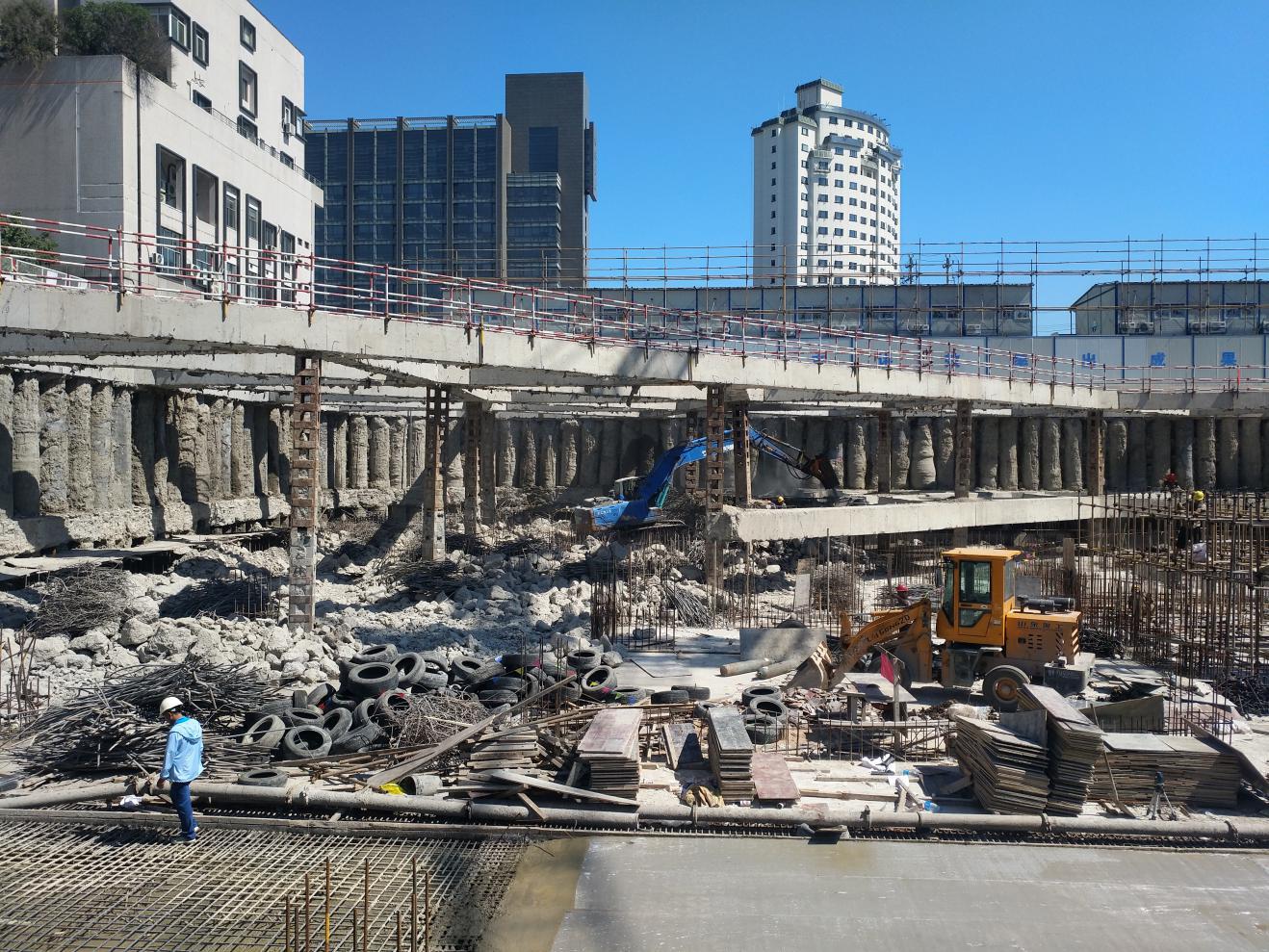

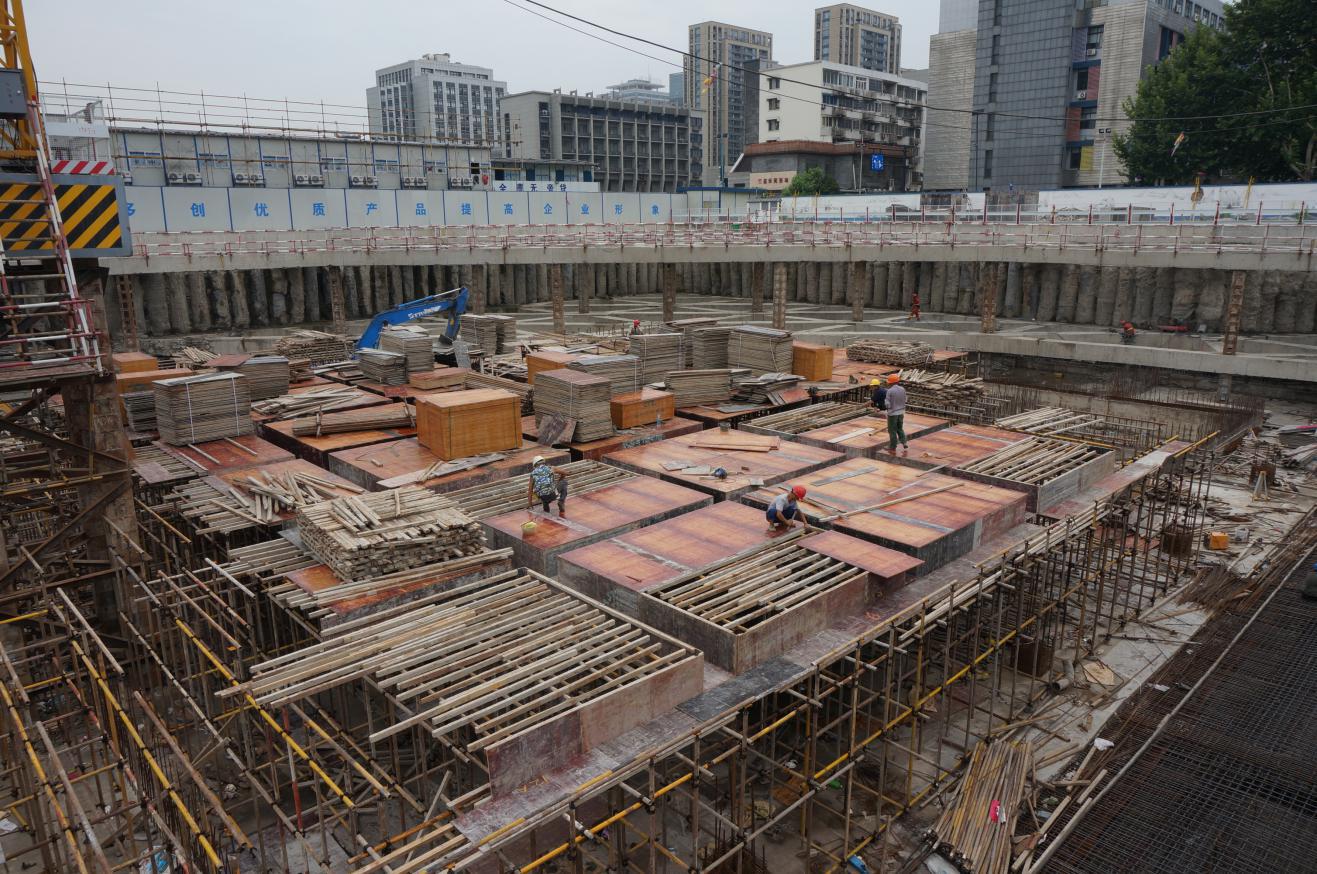

图5基坑北侧支架模板施工

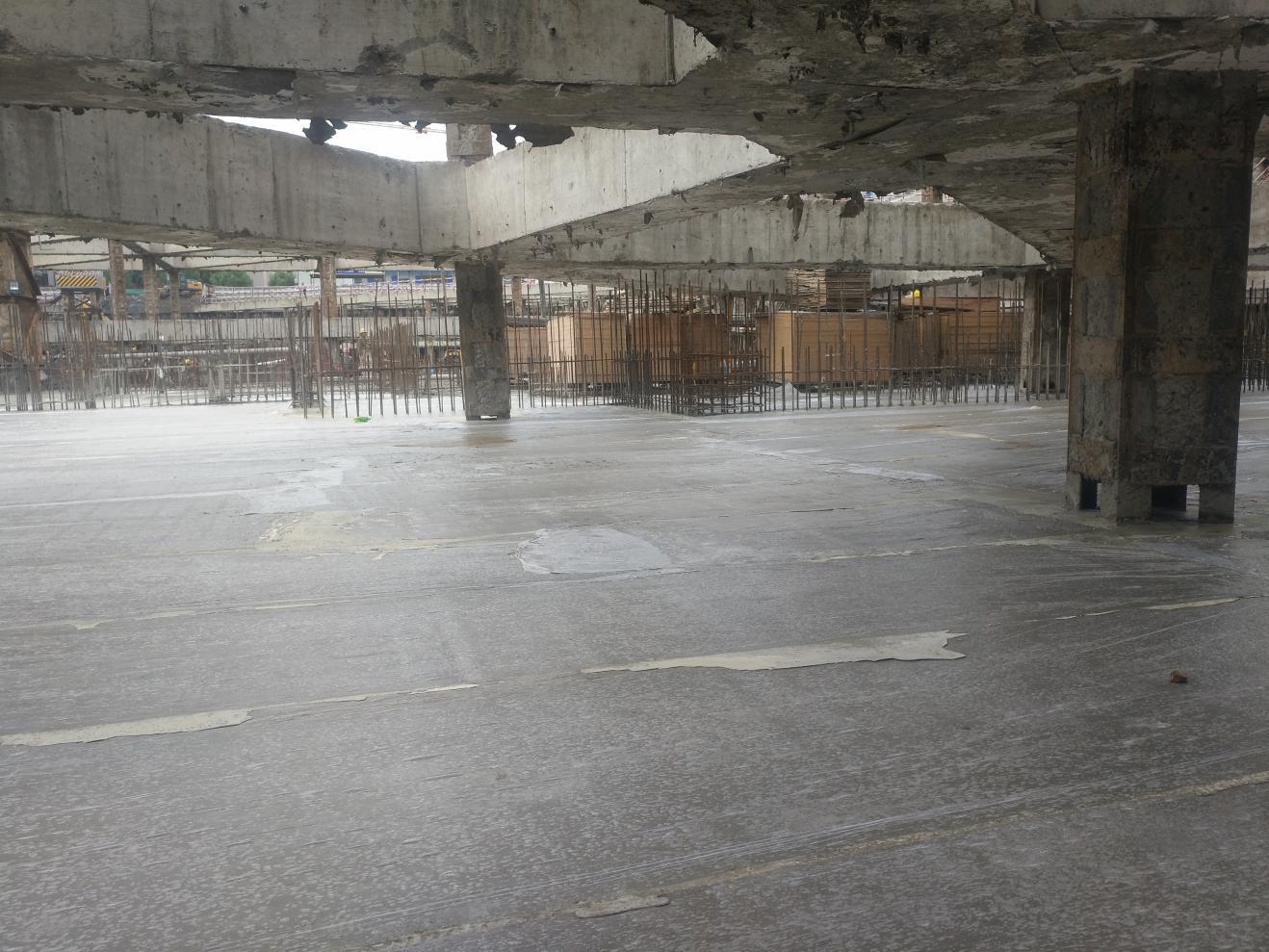

图6第二道支撑拆除

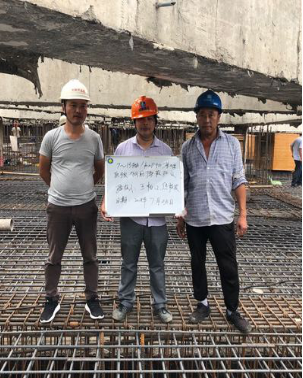

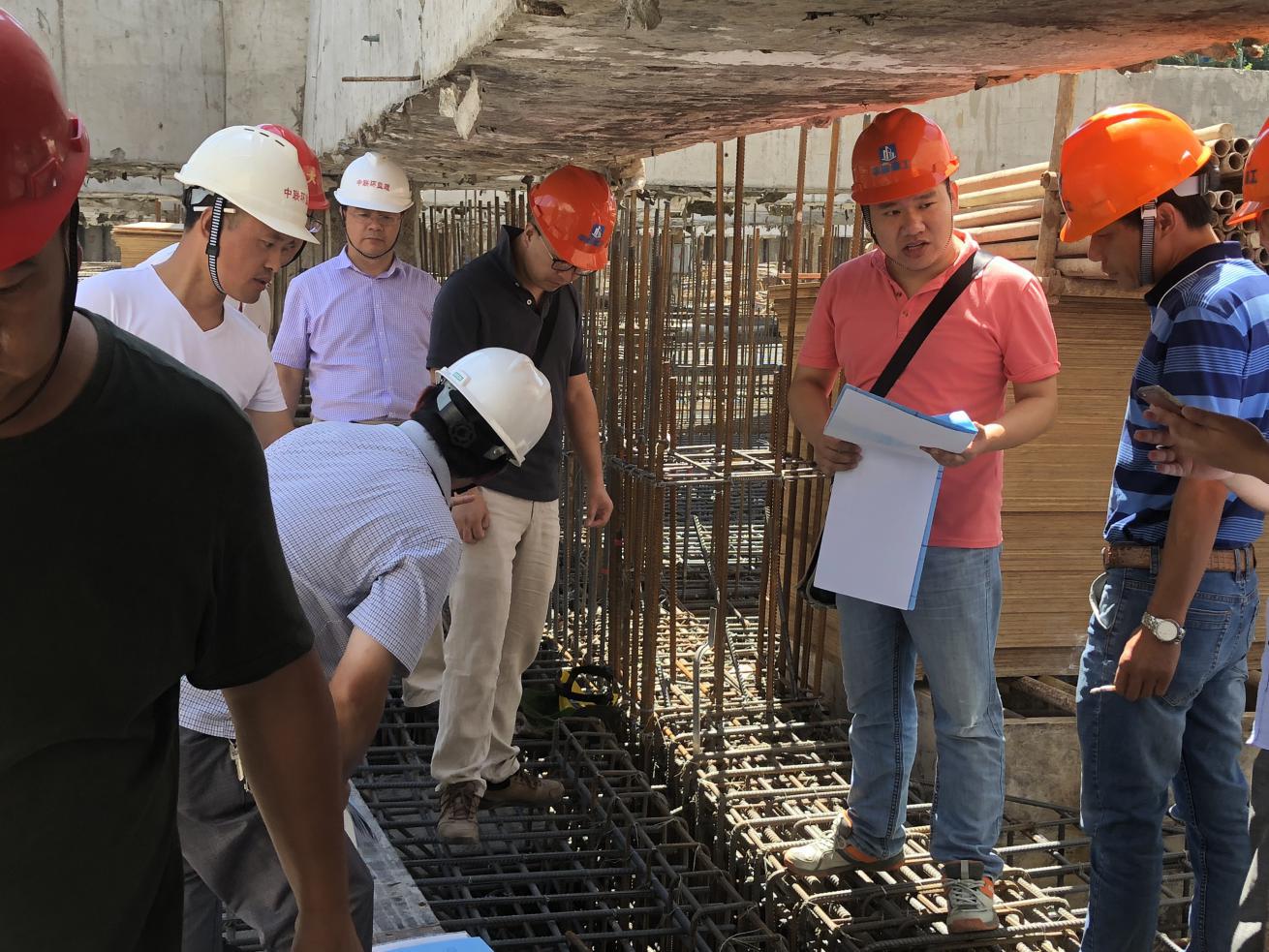

图7公管学院师生BIM交流

图8钟校长、王校长工地慰问视察

图9西湖区住建局工地慰问视察

图10党建联建结对仪式

图11人防质监站现场验收

图12西湖区月度安全检查

图13校建处日常巡检

图14管线BIM应用讨论

图15基建领导小组会议

图16基坑预警专题会议

图17监理例会
三、本月工程进展情况
(一)前期工作
1.7月12日,取得一期综合楼高压供电方案答复单,供电容量为7700KVA。原有2台630KVA二期增容通电时拆除。
(二)采购工作
1.7月2日上午,召开校基建招投标工作小组会议,讨论弱电智能化系统工程及暖通空调工程招标文件。
(三)费控及支付工作
1.完成第四期施工进度款(第5次支付)支付,金额为844.72432万元。累计已支付6297.896436万元。
2.完成第二笔监理费,金额为35.678万元支付。
(四)施工进度管控(主要节点)
本月主要完成情况如下:
1.7月8日,项目土方开挖外运完成,挖机退场。
2.7月5、6日,A区块基础底板混凝土浇捣完成。7月11、12日,B区块基础底板浇捣完成。7月18、19日,C区块基础底板混凝土浇捣完成。7月23、24日,D区块基础底板混凝土浇捣完成。
3.基础垫层防水施工完成,防水保护层浇筑完成。基础底板A、B、C、D区块混凝土浇筑完成,E区块承台、地梁钢筋绑扎。
4.第二道支撑梁北撑拆除完成80%。
5.基坑北侧负二层支模架搭设完成60%。
本月施工单位增加了钢筋班组、泥工班组等作业人员,采取了一定的赶工措施,加班加点,施工进度有了显著加快。但相较年前节点,进度方面仍然压力较大,且基坑暴露时间过长对基坑安全较为不利。督促施工单位加大组织力度,紧扣年前节点,在确保质量和安全的前提下,顺利完成年前节点。
(五)质量管控
本月项目施工质量管控要点是:剩余土方开挖施工、基础垫层和砖胎膜施工、基础防水施工、基础底板混凝土浇筑、第二道内支撑北撑拆除、北侧部分支模架的搭设。在施工过程中,严格要求施工单位按照设计图纸及规范、施工方案要求进行检查、验收。
本月钢筋原材进场4次,钢筋套筒1次,防水涂料1次。要求监理部对进场原材料及时进行见证取样、送检,复试结果合格。
基础垫层、砖胎模施工于7月23日已全部完成。重点检查了垫层顶标高、砖胎模厚度、地梁和承台砖胎模截面尺寸。基础垫层防水施工于7月25日已基本全部完成,要求施工单位做好成品保护工作,每个区块基础防水完成后,校建处会同监理单位、施工单位及时对防水进行隐蔽验收,并留存影像资料。基础底板施工:本月完成了A、B、C、D四个基础底板的混凝土浇筑。在基础底板的施工过程中,重点对钢筋绑扎情况和混凝土浇筑两个方面进行质量管控。现场混凝土养护方式,早期浇筑时采用薄膜覆盖养护,后续采用浇水保湿养护,以确保混凝土强度增长。
7月10日,西湖区质监站对B区块基础底板进行检查验收,总体情况较好。7月18日,杭州市人防质监站对C区块人防区进行隐蔽验收,验收情况总体较好。
(六)安全生产、文明施工管控
本月安全文明施工管控要点是对塔吊及基坑开挖期间监测,支撑梁拆除,场内临时用电,地面和围墙的沉降观测,车辆进出管理和扬尘控制管理,支模架搭设等进行跟踪检查,并重点对基坑监测特别是支撑梁拆除部位进行重点跟踪,通过日常巡视和检查,开专题会议、监理例会等形式,对发现的问题及时督促施工单位落实整改。
本月气温高,督促施工单位按杭州市有关规定落实防暑降温工作。项目文明施工日常管理相关工作,落实总体比较到位,受外部主管部门好评,再次被列入全国卫生城市迎检项目。基坑监测情况,基坑监测工作按监测方案同步开展,第三方监测单位每日采集基坑监测数据一次,对监测动态及时跟踪,做到及时了解监测动态。
本月7月17日第二道支撑梁西北角撑开始拆除,各方对该部位基坑水平土体位移和轴力监测、以及地表变化重点跟踪,及时掌握基坑动态情况。第三方监测数据情况稳定,无异常情况,从数据反映情况看基坑状况安全。
在重点督促监测单位做好监测工作的同时,也督促施工单位加强对基坑周边地表、围墙和建筑物开裂情况、道路沉降情况、基坑漏水情况和塔吊垂直度的监测,并进行跟踪和巡视检查。目前生活区地表沉降和东侧围墙裂缝较大,督促施工单位密切关注动态、加强跟踪观测,围墙裂缝较大的部位已进行加固处理。
四、下月工作计划
(一)前期工作
1.8月上旬完成白蚁防治受理申请单及施工预约单送审。
(二)采购工作
1.8月底完成弱电智能化系统工程及暖通空调工程开评标。
(三)费控及支付工作
1.完成第6笔施工单位进度款(第五期)审核。
(四)施工进度(主要节点)
1.8月上旬完成E、F区块基础底板混凝土浇筑。
2.8月上旬完成第二道支撑梁中撑部分拆除。下旬完成第二道支撑梁中撑南侧拆除。
3.8月下旬完成基坑北侧地下室负二层顶板及侧墙混凝土浇筑。
五、存在问题或需协调事宜
无。
目录
一、工程大事记 - 1 -
二、现场形象进度照片 - 1 -
三、本月工程进展情况 - 6 -
四、下月工作计划 - 8 -
五、存在问题或需协调事宜 - 9 -
一、工程大事记
1.7月3日,西湖区住建局在本项目组织召开“党建联建”结对仪式暨“七一”主题活动。
2.7月5日,地下室底板A区开始浇筑,进入结构主体施工阶段。
3.7月9日,组织召开基坑安全有关问题协调会。
4.7月10日,西湖区质安站对B区块基础底板进行检查验收。
5.7月12日,组织我校公共管理学院BIM专业师生来现场观摩学习,并与上海建科BIM专业人员进行交流。
6.7月13日,西湖区住建局来现场进行高温慰问。
7.7月13日,组织召开基坑换撑和拆撑专题会议。
8.7月16、17日,西湖区监督站到本项目督导全国卫生城市复评迎检工作。
9.7月18日,杭州市人防质监站对C区块人防区进行隐蔽验收。
10.7月19日,西湖区领导带队督查古荡街道半年度安全生产工作。
11.7月23日,钟校长、王校长带队来现场视察并进行高温慰问。
二、现场形象进度照片
图1 施工现场全景
图2施工现场照
图3隐蔽工程验收
图4底板混凝土养生图5基坑北侧支架模板施工
图6第二道支撑拆除图7公管学院师生BIM交流
图8钟校长、王校长工地慰问视察
图9西湖区住建局工地慰问视察
图10党建联建结对仪式
图11人防质监站现场验收
图12西湖区月度安全检查图13校建处日常巡检
图14管线BIM应用讨论图15基建领导小组会议
图16基坑预警专题会议图17监理例会
三、本月工程进展情况
(一)前期工作
1.7月12日,取得一期综合楼高压供电方案答复单,供电容量为7700KVA。原有2台630KVA二期增容通电时拆除。
(二)采购工作
1.7月2日上午,召开校基建招投标工作小组会议,讨论弱电智能化系统工程及暖通空调工程招标文件。
(三)费控及支付工作
1.完成第四期施工进度款(第5次支付)支付,金额为844.72432万元。累计已支付6297.896436万元。
2.完成第二笔监理费,金额为35.678万元支付。
(四)施工进度管控(主要节点)
本月主要完成情况如下:
1.7月8日,项目土方开挖外运完成,挖机退场。
2.7月5、6日,A区块基础底板混凝土浇捣完成。7月11、12日,B区块基础底板浇捣完成。7月18、19日,C区块基础底板混凝土浇捣完成。7月23、24日,D区块基础底板混凝土浇捣完成。
3.基础垫层防水施工完成,防水保护层浇筑完成。基础底板A、B、C、D区块混凝土浇筑完成,E区块承台、地梁钢筋绑扎。
4.第二道支撑梁北撑拆除完成80%。
5.基坑北侧负二层支模架搭设完成60%。
本月施工单位增加了钢筋班组、泥工班组等作业人员,采取了一定的赶工措施,加班加点,施工进度有了显著加快。但相较年前节点,进度方面仍然压力较大,且基坑暴露时间过长对基坑安全较为不利。督促施工单位加大组织力度,紧扣年前节点,在确保质量和安全的前提下,顺利完成年前节点。
(五)质量管控
本月项目施工质量管控要点是:剩余土方开挖施工、基础垫层和砖胎膜施工、基础防水施工、基础底板混凝土浇筑、第二道内支撑北撑拆除、北侧部分支模架的搭设。在施工过程中,严格要求施工单位按照设计图纸及规范、施工方案要求进行检查、验收。
本月钢筋原材进场4次,钢筋套筒1次,防水涂料1次。要求监理部对进场原材料及时进行见证取样、送检,复试结果合格。
基础垫层、砖胎模施工于7月23日已全部完成。重点检查了垫层顶标高、砖胎模厚度、地梁和承台砖胎模截面尺寸。基础垫层防水施工于7月25日已基本全部完成,要求施工单位做好成品保护工作,每个区块基础防水完成后,校建处会同监理单位、施工单位及时对防水进行隐蔽验收,并留存影像资料。基础底板施工:本月完成了A、B、C、D四个基础底板的混凝土浇筑。在基础底板的施工过程中,重点对钢筋绑扎情况和混凝土浇筑两个方面进行质量管控。现场混凝土养护方式,早期浇筑时采用薄膜覆盖养护,后续采用浇水保湿养护,以确保混凝土强度增长。
7月10日,西湖区质监站对B区块基础底板进行检查验收,总体情况较好。7月18日,杭州市人防质监站对C区块人防区进行隐蔽验收,验收情况总体较好。
(六)安全生产、文明施工管控
本月安全文明施工管控要点是对塔吊及基坑开挖期间监测,支撑梁拆除,场内临时用电,地面和围墙的沉降观测,车辆进出管理和扬尘控制管理,支模架搭设等进行跟踪检查,并重点对基坑监测特别是支撑梁拆除部位进行重点跟踪,通过日常巡视和检查,开专题会议、监理例会等形式,对发现的问题及时督促施工单位落实整改。
本月气温高,督促施工单位按杭州市有关规定落实防暑降温工作。项目文明施工日常管理相关工作,落实总体比较到位,受外部主管部门好评,再次被列入全国卫生城市迎检项目。基坑监测情况,基坑监测工作按监测方案同步开展,第三方监测单位每日采集基坑监测数据一次,对监测动态及时跟踪,做到及时了解监测动态。
本月7月17日第二道支撑梁西北角撑开始拆除,各方对该部位基坑水平土体位移和轴力监测、以及地表变化重点跟踪,及时掌握基坑动态情况。第三方监测数据情况稳定,无异常情况,从数据反映情况看基坑状况安全。
在重点督促监测单位做好监测工作的同时,也督促施工单位加强对基坑周边地表、围墙和建筑物开裂情况、道路沉降情况、基坑漏水情况和塔吊垂直度的监测,并进行跟踪和巡视检查。目前生活区地表沉降和东侧围墙裂缝较大,督促施工单位密切关注动态、加强跟踪观测,围墙裂缝较大的部位已进行加固处理。
四、下月工作计划
(一)前期工作
1.8月上旬完成白蚁防治受理申请单及施工预约单送审。
(二)采购工作
1.8月底完成弱电智能化系统工程及暖通空调工程开评标。
(三)费控及支付工作
1.完成第6笔施工单位进度款(第五期)审核。
(四)施工进度(主要节点)
1.8月上旬完成E、F区块基础底板混凝土浇筑。
2.8月上旬完成第二道支撑梁中撑部分拆除。下旬完成第二道支撑梁中撑南侧拆除。
3.8月下旬完成基坑北侧地下室负二层顶板及侧墙混凝土浇筑。
五、存在问题或需协调事宜
无。
